12月2日,由陕西化建承建的延安气田中区北部产能建设项目杨桥畔净化厂110kV变电站工程一次受电成功,标志着净化厂投产进入倒计时。
该110KV变电站工程由2台50000kVA主变变压器、7台GIS间隔、38台10kV高压柜及继电保护屏、4台电容器组、2台消弧线圈接地变、3台高压压缩机变频器组成。变电站是为杨桥畔净化厂一期、二期及管输公司配电室、LNG项目冷剂压缩机配电室、天然气储气调峰配套LNG项目配电室等提供电源,变电站的成功受电对整个项目意义重大。

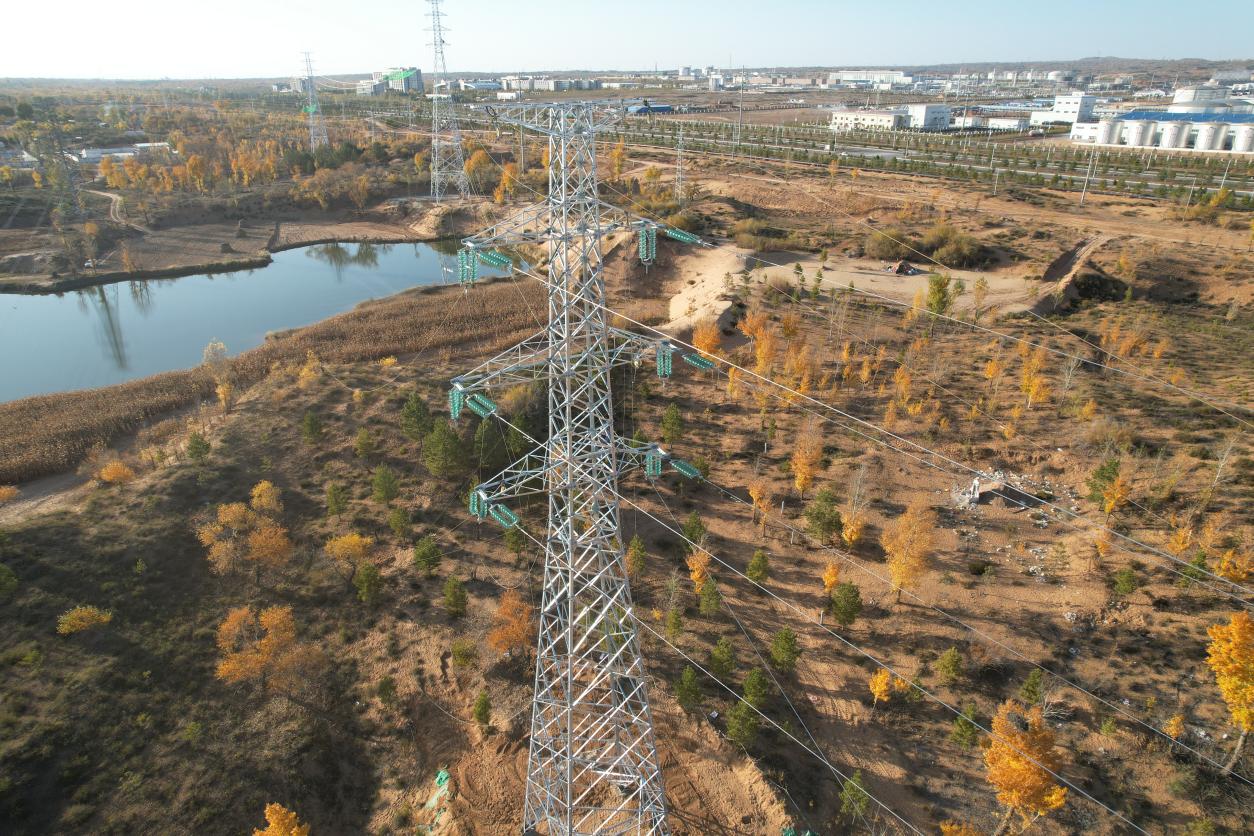

本工程是陕西化建首次承建第一座从架空线路到变电站全方位施工的工程,施工周期短,任务量大,填补了架空线路施工经验的安全技术空白,其中输电架空线路长度3.962km,输电电缆路径长度2.717km,总长度共6.679km,共由18基铁塔以及地埋拉管组成,8#、9#、10#铁塔跨越铁路专线,16#、17#跨越110kV丹长线,2#、3#、17#、18#跨越35kV蒙华线,危险性高,施工难度大,项目部高度重视,领导亲自带队,深入施工现场逐步勘察地形地貌,根据施工现场实际情况,组织编制专项施工方案,为项目施工有序安全平稳推进奠定了基础。为确保变电所一次送电成功,项目部多次组织技术人员对变电所进行检查确认,细化送电步骤,编制切实可行的施工方案,制定受电后变电所安全管理措施;送电前,项目部管理人员组织作业人员对变电所进行反复检查,特别是对高低压柜、隔离开关等设备的功能、绝缘进行了多次检查和测试。经项目部全体人员及参建单位的共同努力,历时6个月,终于建成110kV变电所及18座塔架组线施工,并一次受电成功,得到业主、监理等单位的高度认可。(梁立、宋春风)
